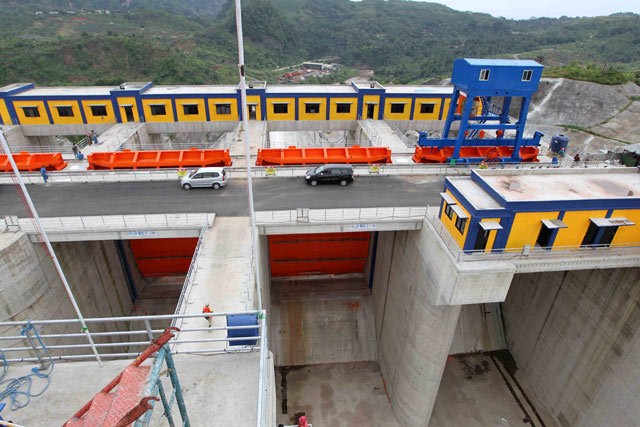

"PLTA Cisokan direncanakan total pengerjaannya 47 bulan, mulai pertengahan 2015. Harapannya bisa selesai atau beroperasi pada 2019," ucap Manager Proyek PLTA Upper Cisokan Pumped Storage, Weddy B. Sudirman, di basecamp PLTA Cisokan, kawasan Cipongkor, Kabupaten Bandung Barat, Jawa Barat, Sabtu (20/12/2014).
Menurut Weddy, pembangunan PLTA Upper Cisokan Pumped Storage berkapasitas 1.000 megawatt ini pendanaannya berasal dari pinjaman International Bank for Reconstruction and Development (IBRD) sebesar USD 640 juta dan anggaran PT PLN (Persero) setara USD 160 juta untuk masa persiapan dan pelaksanaan konstruksi.
SCROLL TO CONTINUE WITH CONTENT
Weddy menjelaskan, PLTA Cisokan bisa menghemat penggunaan bahan bakar minyak (BBM) senilai Rp 10 triliun pertahun. Dia mengilustrasikan, jika proyek ini tertunda satu tahun, setara dengan PLN harus membangkitkan listrik menggunakan BBM kapasitas 1.000 MW.
"Bisa hemat Rp 10 triliun. Ya itu kalau hitungannya kita bangkitkan 1.000 megawatt dengan pembangkit minyak. Jadi besar sekali manfaatnya PLTA ini dan luar biasa dampaknya bagi keuangan PLN," tutur Weddy.
Plt General Manager PT PLN (Persero) Unit Induk Pembangunan VI Anang Yahmadi menyebutkan, progres persiapan pembangunan PLTA Cisokan tidak mengalami kendala.
"Pembebasan lahan itu sudah selesai 50 persen. Untuk divisi perencanaan, desain, sudah selesai semua. Kalau sisi pengadaan sudah mulai masuk proposal dari calon kontraktor," tutur Anang ditemui di tempat sama.
Anang optimistis kostruksi proyek PLTA Cisokan bisa berlangsung pada 2015 mendatang. "Semoga tetap lancar," kata Anang singkat.
Lokasi PLTA Cisokan berada di Sungai Cisokan yang merupakan anak Sungai Citarum di Kabupaten Bandung Barat dan Kabupaten Cianjur. air waduk yang dibendungan dengan material pembentuk roller compacted concrete (RCC) yang terdiri dua bendungan yaitu bendungan upper dam (bendungan atas) dengan tinggi 75 meter dan panjang bagian atas berukuran 375 meter, dan bendungan bawah (lower dam) setinggi 98 meter degan panjang bagian atas 294 meter.
Lokasi waduk hilir di Sungai Cisokan dan waduk hulu di Sungai Cirumanis. Kapasitas waduk atas dan bawah sebanyak 10 juta m3 dan dihubungkan dengan dua jalur terowongan untuk mengalirkan air sepanjang 1,2 kilometer. Serta dilengkapi tangki pendatar bertipe restricted orifice, pipa pesat baja, dan dua terowongan tailrace beserta struktur outlet.
Gedung pembangkit berada di bawah tanah pada kedalaman rata-rata dari permukaan tanah ialah 250 meter dengan dimensi tinggi 51 meter, lebar 26 meter, dan panjang 156,6 meter dengan empat pompa turbin yang masing-masing berkapasitas 260 megawatt.
