Cek Kondisi Pulau Nias, ESDM: Krisis Listrik Tak Akan Terulang Lagi

Cek Kondisi Pulau Nias, ESDM: Krisis Listrik Tak Akan Terulang Lagi

Michael Agustinus - detikFinance
Jumat, 27 Mei 2016 08:37 WIB
Cek Kondisi Pulau Nias, ESDM: Krisis Listrik Tak Akan Terulang Lagi
Foto: Michael Agustinus
Jakarta - Menteri ESDM Sudirman Said secara khusus mengirim Dirjen Ketenagalistrikan Kementerian ESDM Jarman, ke Pulau Nias untuk mengecek keamanan pasokan listrik di sana.

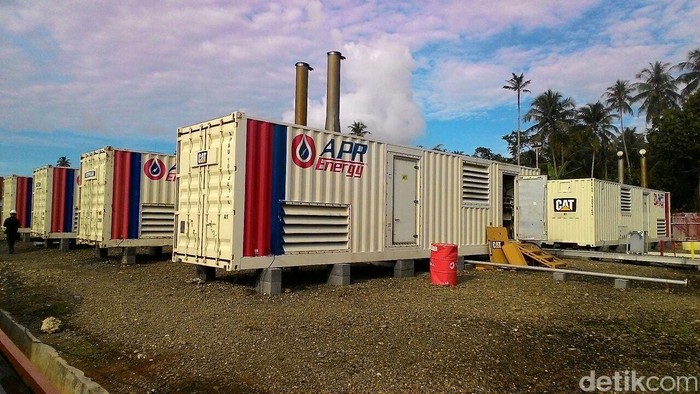

Ada kemungkinan krisis listrik yang terjadi di Nias pada April lalu terulang lagi. Karena itu lah Sudirman memberi tugas khusus pada Jarman. Masalah kontrak antara PLN dengan pemilik PLTD sewa di Nias, American Power Rent Energy (APR), ternyata belum selesai. APR mengancam akan mematikan pembangkitnya secara permanen pada akhir Mei ini.

Jarman mengungkapkan hasil kunjungannya ke Nias pada 26 Mei 2016 kemarin. Jarman memastikan, pasokan listrik di Nias sudah aman, PLN telah melakukan sejumlah antisipasi agar Nias tak gelap gulita lagi ketika APR mencabut PLTD milik mereka.

SCROLL TO CONTINUE WITH CONTENT

"PLN Area Nias telah melakukan kontrak dengan 3 PLTD sewa sebagai pengganti PLTD sewa existing milik APR," ujar Jarman melalui pesan singkat kepada detikFinance di Jakarta, Jumat (27/5/2016).

Ketiga pembangkit sewa yang disiapkan itu adalah PLTD Idanoi 12 MW, PLTD Idanoi 6 MW, dan PLTD Teluk Dalam 6 MW.

"PLTD Idanoi 12 MW telah beroperasi dengan daya mampu pasok 12 MW," ucap Jarman.

PLTD Idanoi 6 MW hari ini sudah bisa memasok 4,8 MW dan direncanakan akan beroperasi penuh pada 30 Mei 2016.

Adapun PLTD Teluk Dalam 6 MW masih dalam proses pemasangan dan akan mampu beroperasi secara bertahap 2 MW pada akhir Mei 2016.

"Diperkirakan akan mampu beroperasi penuh sebesar 6 MW pada tanggal 5 Juni 2016," tuturnya.

Dengan beroperasinya ketiga PLTD sewa tersebut, maka sistem kelistrikan Nias akan mendapat tambahan pasokan daya listrik sebesar 24 MW.

"Apabila pembangkit sewa existing milik APR dengan total kapasitas 21,5 MW berhenti operasi pada 11 Juni 2016, maka pasokan listrik di Nias dapat digantikan oleh ketiga PLTD sewa tersebut," Jarman menjelaskan.

Agar persiapan berjalan lancar, pihaknya sejak awal Mei telah menempatkan sejumlah inspektur ketenagalistrikan untuk membantu mengawasi pelaksanaan instalasi PLTD di Nias. (drk/drk)
